Trabajo para más de 2500 mendocinos
La megaobra eléctrica tendrá financiamiento nacional
Las obras del aprovechamiento se encuentran ubicadas en la cuenca superior del Río Tunuyán, a 155 km de la Ciudad de Mendoza, a 44 km aprox. del distrito La Consulta, entre los departamentos de San Carlos y Tunuyán
Prensa Gobernación de Mendoza
Publicado el 04 DE JUNIO DE 2015
En su visita a Mendoza, en el marco de la inauguración de la Unidad de Diagnóstico Intensivo de Fray Luis Beltrán, Cristina trajo el anuncio más esperado para Mendoza: el Complejo Hidroeléctrico Los Blancos. Frente a miles de personas, el gobernador Francisco Pérez y el ministro de Economía y Finanzas Públicas, Axel Kicillof, firmaron el convenio marco de asistencia financiera para la construcción de la central y el contrato de adjudicación con la UTE Cartellone-OAS. Este convenio permitirá la asistencia financiera del Estado Nacional a Mendoza para el desarrollo de esta obra.
Los Blancos es una de las obras más trascendentales en materia energética para la Región de Cuyo debido a que su provisión equivaldría a un tercio del consumo promedio anual de toda la Provincia. La potencia instalada total de este aprovechamiento lo convertirá en el más importante en su tipo en Mendoza.
La inversión que el Estado Nacional comprometió ayer al mediodía es de U$S964 millones e incluye la creación de 2.500 puestos de trabajo directo de los cuales el 90% será mano de obra y tecnología nacional.
La obra
El proyecto, que cuenta con un plazo de ejecución de 5 años, tiene como objetivo la construcción de 2 centrales hidroeléctricas y dos presas. Esta obra de alto vuelo ingenieril generará más de 3.500 puestos de trabajo durante su construcción y será un importante inductor productivo, tanto durante su construcción como a lo largo de su explotación. También contribuirá al desarrollo de mano de obra calificada y profesional, como así también al progreso tecnológico de Mendoza.

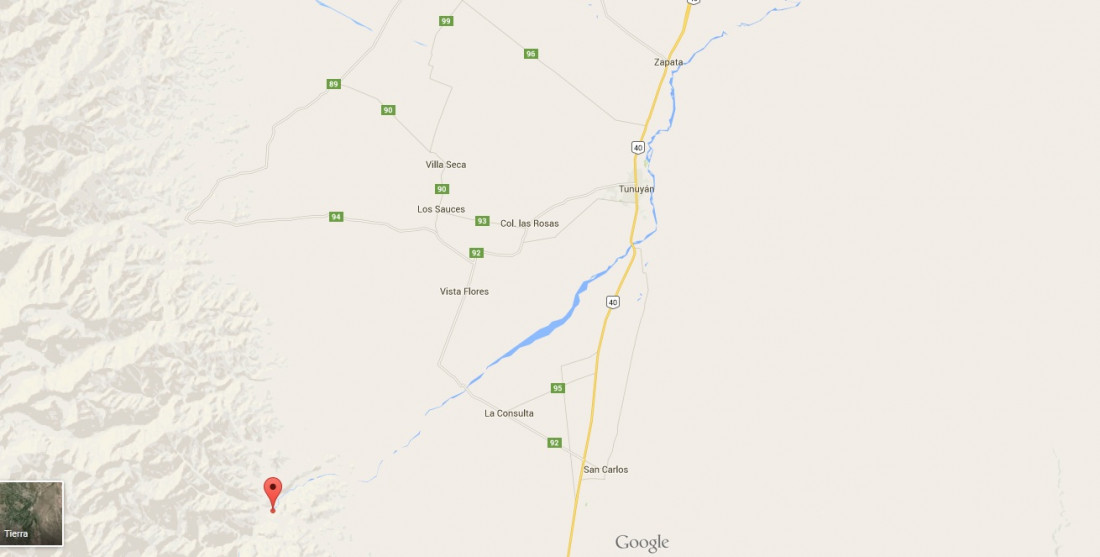

Las obras del aprovechamiento se encuentran ubicadas en la cuenca superior del Río Tunuyán, a 155 km de la Ciudad de Mendoza, a 44 km aprox. del distrito La Consulta, entre los departamentos de San Carlos y Tunuyán. Contempla la optimización con fines hidroeléctricos de un salto neto nominal total de 569 m, en un tramo de 33 km del río, mediante la ejecución de las siguientes obras:
-Presa Los Blancos: de 135 metros de altura, creará un embalse con una capacidad de 85 hm3, el cual, si bien es reducido, podría cubrir algunas necesidades en años hidrológicamente pobres.
-Central Hidroeléctrica Los Blancos I: tendrá una potencia de 324 Mw y una generación promedio anual de 900 Gwh/año.
-Presa Los Tordillos: con sus de 47 metros de altura, crea un contraembalse de 3Hm3, a 15 kilómetros aguas abajo del primero. Esto permitirá regular los caudales para el mejor funcionamiento de la Central Hidroeléctrica Los Blancos I y servirá de obra de cabecera para el futuro aprovechamiento hidroeléctrico Los Blancos II.
-Central Hidroeléctrica Los Blancos II: dispondrá de una potencia instalada total de 162 Mw y una generación promedio anual de 438 Gwh/año, finalizando el sistema en el actual dique derivador Valle de Uco, que opera con fines de regulación de riego y que se encuentra a 18 kilómetros aguas abajo de donde se construirá Los Tordillos.
Otros elementos importantes de la obra serán los túneles de conducción de Los Blancos I y el de restitución de Los Tordillos, los caminos de aprovechamiento, los sistemas de seguridad de presas, como así también las estaciones transformadoras y sus correspondientes líneas eléctricas en 500 kv [kilovolt] para Los Blancos I y en 132 kv para Los Tordillos. La primera de ellas se conectará al sistema Comahue Cuyo y la segunda al sistema en 132 kv de la zona productiva del Valle de Uco. Esto último brindará garantía energética a este importante polo productivo de la Provincia.
La potencia instalada total de este aprovechamiento lo convertirá en el más importante en su tipo en Mendoza. Su provisión energética equivaldrá a un tercio del consumo promedio anual de toda Mendoza.
Reseña Histórica
1969: Se realiza el primer trabajo de campo de desarrollo eléctrico de la región de Cuyo, realizado por EDES AUXINI.
1974: Agua y Energía desarrolla el primer proyecto licitatorio del aprovechamiento hidroeléctrico Los Blancos. Su llamado a licitación fracasa por razones económicas.
1986: El proyecto de 1974 se actualiza y nuevamente el Estado Provincial llama a licitación pública, sin efecto.
2008: El presiente Néstor Kirchner y el Gobernador Celso Jaque firman un convenio entre Mendoza y la Nación para reactivar el proyecto de construcción del Aprovechamiento Hidroeléctrico Los Blancos, en el marco del Plan Energético Nacional. Posteriormente, se realizó una manifestación de interés (un estudio de análisis de las empresas interesadas) y una selección fehaciente de las empresas que podrían resultar adjudicatarias de la obra. Este proceso culminó el llamado a licitación pública nacional e internacional para su construcción.
2009: El Gobierno provincial abrió las ofertas de manifestación de interés y la calificación de empresas.
2011: Las empresas Industrias Metalúrgicas Pescarmona SAIC y F (IMPSA), la UTE IECSA – Contern Construçoes e Comercio Ltda, y la UTE Cartellone Construcciones Civiles S.A. y OAS Ltda, son las 3 constructoras que se presentaron a la licitación pública Nacional e Internacional para la construcción, operación y mantenimiento durante 20 años de la obra.
2012: Se anuncia la pre-adjudicación a la UTE formada por José Cartellone Construcciones Civiles S.A. y por la Constructora OAS Ltda (Sucursal Argentina) de Brasil.
2013-2014: A través de las múltiples gestiones del gobernador Francisco Pérez y su equipo técnico, se avanza en el financiamiento de la obra y la firma de contrato de obra pública.
2015: La presidenta Cristina Fernandez de Kirchner viaja a la provincia de Mendoza para anunciar la adjudicación y el financiamiento de la obra.
cristina en mendoza, los blancos,
